Biện Pháp Thi Công Lắp Dựng Khung Kèo Thép An Toàn Hiệu Quả
Khung kèo thép đã được vận chuyển đến công trường, nằm ngay ngắn trên mặt đất. Nhưng làm thế nào để đưa những cấu kiện nặng hàng trăm kilôgam này từ mặt đất lên vị trí lắp đặt trên cao một cách an toàn, chính xác tuyệt đối và đúng tiến độ? Một sai sót trong quy trình lắp dựng, dù là nhỏ nhất, đều có thể dẫn đến những hậu quả nghiêm trọng về cả an toàn lao động và chi phí phát sinh.
Bài viết này sẽ cung cấp một lộ trình chi tiết và chuyên nghiệp, mô tả các biện pháp thi công lắp dựng khung kèo thép chuẩn kỹ thuật. Chúng tôi sẽ không chỉ liệt kê các bước một cách máy móc, mà còn phân tích "tại sao" mỗi công đoạn lại quan trọng, giúp bạn với tư cách là chủ nhà hay chủ thầu có thể lập kế hoạch hoặc giám sát công việc một cách tự tin và hiệu quả nhất.
Trước khi lắp dựng: Giai đoạn chuẩn bị quyết định 50% thành công
Trong thi công kết cấu thép, có một nguyên tắc bất biến: mọi sai sót nếu không được phát hiện ở giai đoạn chuẩn bị sẽ gây tốn kém và mất thời gian gấp nhiều lần để sửa chữa ở các bước sau. Đây là giai đoạn nền tảng, quyết định đến sự trơn tru, chính xác và an toàn của toàn bộ quá trình lắp dựng.

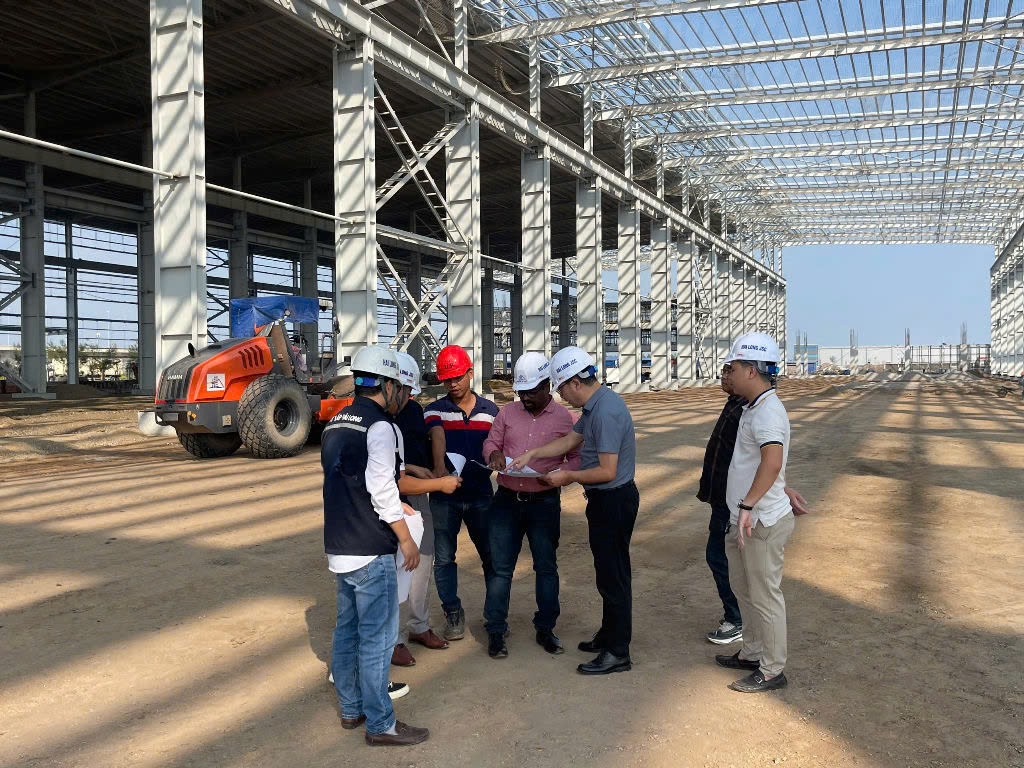

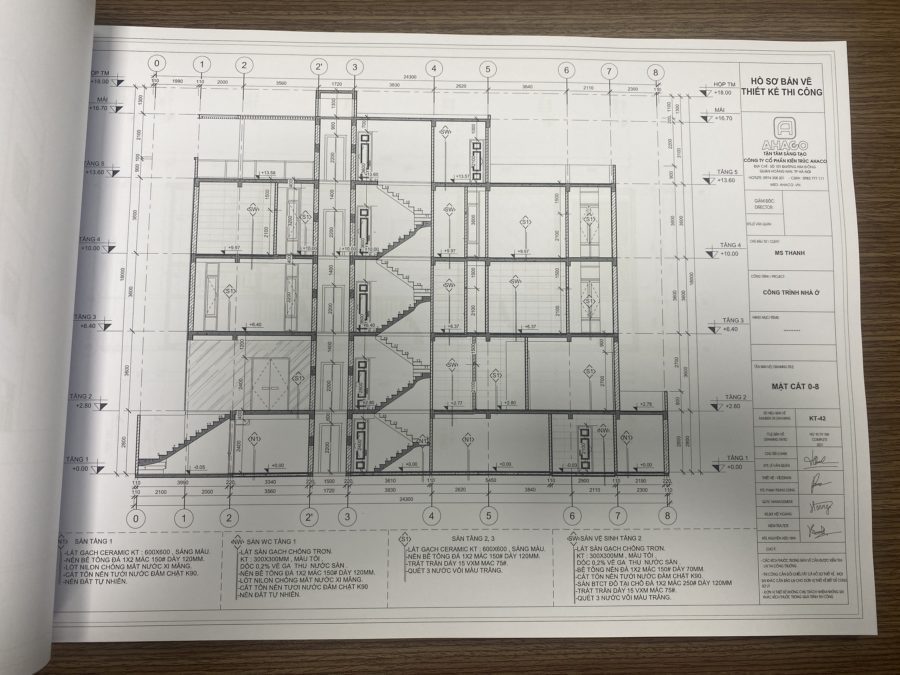

Kiểm tra hồ sơ kỹ thuật và bản vẽ thi công
Đây không phải là một thủ tục hình thức. Công đoạn này đòi hỏi người giám sát phải đối chiếu kỹ lưỡng giữa bản vẽ thiết kế kết cấu, bản vẽ gia công chi tiết và bản vẽ lắp dựng. Mục đích là để đảm bảo mọi cấu kiện được sản xuất tại nhà máy đều có kích thước, vị trí lỗ bu lông khớp với thiết kế và phù hợp với hiện trạng thực tế của công trình, tránh trường hợp "râu ông nọ cắm cằm bà kia".
Kiểm tra vật tư, cấu kiện tại công trường
Trước khi cẩu lắp, toàn bộ các cấu kiện thép (cột, vì kèo, giằng, xà gồ) cần được kiểm tra lại một lần nữa. Cần xác nhận đúng và đủ về số lượng, chủng loại, quy cách. Quan trọng hơn, phải kiểm tra kỹ lưỡng tình trạng vật lý của từng cấu kiện, loại bỏ ngay những thanh bị cong vênh, móp méo hay biến dạng nghiêm trọng có thể đã xảy ra trong quá trình vận chuyển.
Kiểm tra và nghiệm thu mặt bằng, bu lông neo
Đây là khâu kiểm tra cuối cùng trên mặt đất nhưng lại là tiền đề quan trọng nhất. Mặt bằng thi công phải đủ rộng rãi, được san lấp bằng phẳng và lu lèn đủ chắc chắn để xe cẩu có thể hoạt động an toàn. Đặc biệt, phải dùng máy đo đạc để kiểm tra lại một cách chính xác cao độ và vị trí hình học của các bu lông neo đã được đặt chờ sẵn tại móng hoặc đỉnh cột bê tông. Đây là điểm kết nối duy nhất giữa kết cấu móng và khung thép, một sai lệch ở đây gần như không thể sửa chữa.
Quy trình lắp dựng khung kèo thép 4 bước chuẩn kỹ thuật
Sau khi mọi công tác chuẩn bị đã hoàn tất và được nghiệm thu, quá trình lắp dựng sẽ được tiến hành theo một trình tự logic để đảm bảo sự ổn định và chính xác.
Bước 1: Lắp dựng gian khóa (khóa cứng) đầu tiên
Quy trình lắp dựng không bao giờ diễn ra một cách ngẫu nhiên mà luôn bắt đầu bằng một gian đặc biệt gọi là "gian khóa". Gian khóa được định nghĩa là gian đầu tiên của công trình được lắp đặt một cách hoàn chỉnh, bao gồm cả cột, vì kèo và toàn bộ hệ giằng ngang, giằng chéo của gian đó. Sau khi được lắp đặt, gian khóa này sẽ được cân chỉnh kỹ lưỡng về độ thẳng đứng, độ cao và độ phẳng. Khi đã đạt chuẩn, nó trở thành một khối tham chiếu cực kỳ vững chắc, làm "neo" để triển khai lắp dựng các gian tiếp theo.

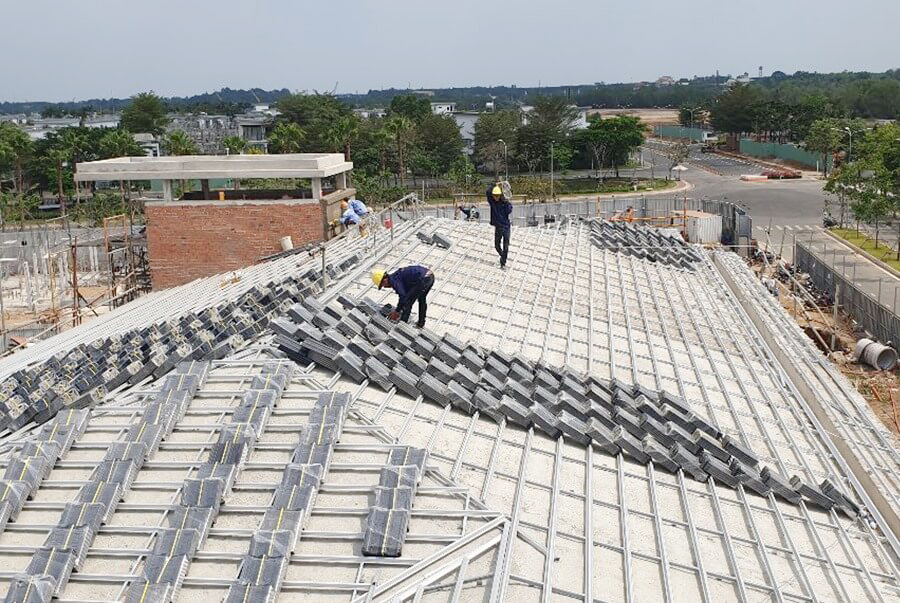

Bước 2: Lắp dựng các khung kèo và dầm chính tiếp theo
Từ gian khóa đã được cố định vững chắc, đội thi công sẽ tiến hành lắp các khung kèo còn lại một cách tuần tự theo một hướng nhất định (thường là từ đầu hồi vào trong). Trong quá trình này, các thanh giằng tạm thời sẽ được sử dụng để liên kết các vì kèo mới vào gian khóa hoặc các gian đã lắp trước đó, đảm bảo sự ổn định cho đến khi hệ giằng vĩnh cửu được lắp đặt.
Bước 3: Lắp đặt hoàn thiện hệ giằng mái, xà gồ
Khi tất cả các khung kèo chính đã được đưa vào đúng vị trí, công đoạn tiếp theo là lắp đặt toàn bộ hệ giằng vĩnh cửu còn lại, bao gồm giằng cánh trên, giằng cánh dưới và các giằng chéo theo đúng thiết kế. Hệ thống giằng này có vai trò liên kết tất cả các vì kèo lại với nhau, tạo thành một khối kết cấu không gian ổn định và có khả năng chống lại các lực ngang như lực gió. Sau khi hệ giằng hoàn tất, hệ thống xà gồ (rui) sẽ được lắp đặt với khoảng cách chính xác theo bản vẽ.
Bước 4: Cân chỉnh và hoàn thiện toàn bộ hệ khung
Công việc lắp dựng chưa kết thúc sau khi cấu kiện cuối cùng được đặt lên. Lúc này, đội ngũ kỹ thuật sẽ tiến hành kiểm tra và cân chỉnh lại lần cuối toàn bộ hệ khung về độ thẳng đứng, độ phẳng của mặt phẳng mái và các kích thước hình học quan trọng. Cuối cùng, tất cả các bu lông liên kết sẽ được siết chặt đến mô-men xoắn yêu cầu trong bản vẽ thiết kế bằng cờ lê lực, đồng thời hoàn thiện các mối hàn (nếu có) để bàn giao một hệ khung hoàn chỉnh.
Các nguyên tắc an toàn BẮT BUỘC trong thi công khung kèo thép
Một quy trình đúng kỹ thuật sẽ trở nên vô nghĩa nếu yếu tố an toàn bị xem nhẹ. Đây là các yêu cầu bắt buộc mà bất kỳ chủ thầu hay chủ nhà nào cũng cần giám sát chặt chẽ.
-
An toàn thiết bị: Luôn kiểm tra giấy chứng nhận kiểm định và tình trạng hoạt động an toàn của xe cẩu, cáp cẩu và các thiết bị nâng hạ trước mỗi ca làm việc.
-
An toàn trên cao: Mọi công nhân làm việc trên cao phải được trang bị đầy đủ đồ bảo hộ cá nhân (PPE), đặc biệt là mũ, giày và dây đai an toàn. Dây an toàn phải luôn được móc vào các điểm neo đã được chỉ định và có khả năng chịu lực tin cậy.
-
Giám sát liên tục: Phải luôn có một người chỉ huy có kinh nghiệm để ra tín hiệu rõ ràng, thống nhất cho thợ điều khiển cẩu và đội lắp dựng bên trên. Phải có biển báo và rào chắn, cấm tuyệt đối những người không có phận sự đi vào khu vực đang cẩu lắp.
Việc tuân thủ các quy trình này là một phần không thể thiếu trong mọi biện pháp thi công vì kèo thép chuyên nghiệp.
Một biện pháp thi công bài bản không chỉ là thước đo năng lực của nhà thầu mà còn là sự đảm bảo cho chất lượng công trình, sự tối ưu về tiến độ và quan trọng nhất là sự an toàn cho tính mạng con người. Sự khác biệt giữa một nhà thầu chuyên nghiệp và một đội thợ thiếu kinh nghiệm nằm chính ở việc họ tuân thủ quy trình này nghiêm ngặt đến đâu.
Để đảm bảo công trình của bạn được thi công với những biện pháp an toàn, chính xác và hiệu quả nhất, được lên kế hoạch và giám sát bởi những chuyên gia thực thụ, hãy liên hệ với đội ngũ của chúng tôi. Chúng tôi cam kết mang đến giải pháp thi công trọn gói, mang lại sự yên tâm tuyệt đối cho khoản đầu tư của bạn.
Các câu hỏi thường gặp (FAQs)
Có, đối với hầu hết các hệ khung kèo thép cho nhà ở, nhà xưởng có khẩu độ lớn và trọng lượng cấu kiện nặng, việc sử dụng xe cẩu là biện pháp thi công an toàn, nhanh chóng và hiệu quả nhất. Các phương pháp thủ công như dùng pa lăng xích chỉ phù hợp với các kết cấu rất nhỏ, nhẹ và có điều kiện mặt bằng cực kỳ hạn chế.
Thời gian lắp dựng phụ thuộc trực tiếp vào quy mô của công trình, độ phức tạp của bản vẽ kết cấu và điều kiện thực tế của mặt bằng thi công. Tuy nhiên, với một mái nhà phố điển hình có diện tích khoảng 80-100m², nếu công tác chuẩn bị được thực hiện tốt, việc lắp dựng có thể hoàn thành trong khoảng từ 2 đến 4 ngày làm việc.
Tuyệt đối không được tự ý đục phá bê tông, cắt gọt hay dùng lực để uốn bu lông neo về đúng vị trí, vì những hành động này sẽ phá vỡ liên kết và làm suy yếu khả năng chịu lực. Khi phát hiện sai sót, cần báo ngay cho đơn vị thiết kế kết cấu. Họ sẽ đưa ra phương án xử lý kỹ thuật phù hợp và an toàn, có thể là khoan cấy bổ sung bu lông hóa chất mới hoặc sử dụng các bản mã thép trung gian.
Tin tức khác
- Hướng Dẫn Tính Tải Trọng Mái Ngói Chính Xác Theo Tiêu Chuẩn
- Cách Tính Vì Kèo Thép Hộp Đúng Chuẩn Kỹ Thuật
- Thép Không Gỉ Austenitic Là Gì? Đặc Tính, Phân Loại Và Ứng Dụng
- Thép Có Bị Gỉ Không? Giải Đáp Chi Tiết Và Cách Chống Gỉ
- Phân Loại Thép Xây Dựng Phổ Biến Hiện Nay
- Phong Thủy Mái Tôn Và Cách Chọn Màu Hợp Mệnh
- Mái Nhà Dốc Về Trước Có Tốt Không?
